Unser Bautagebuch versorgt Sie in unregelmäßigen Abständen mit aktuellen Bildern zum Baufortschritt unseres neuen Speicherteichs auf dem Parkland Course.
22. November 2024

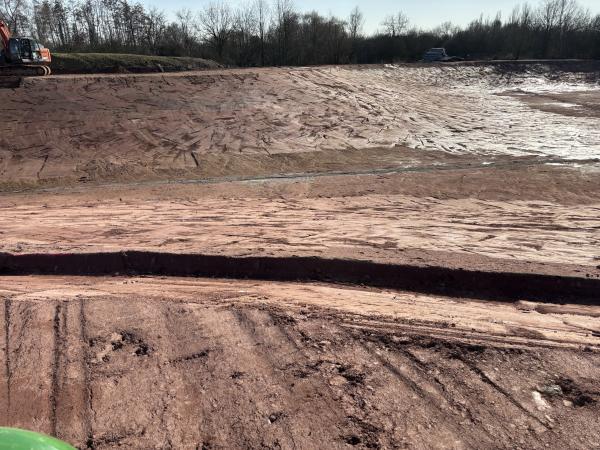

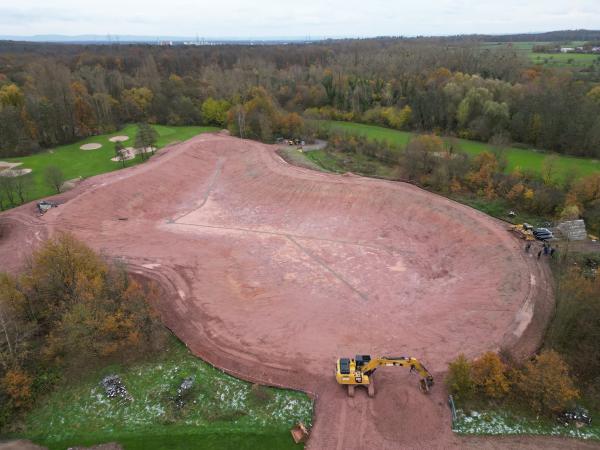

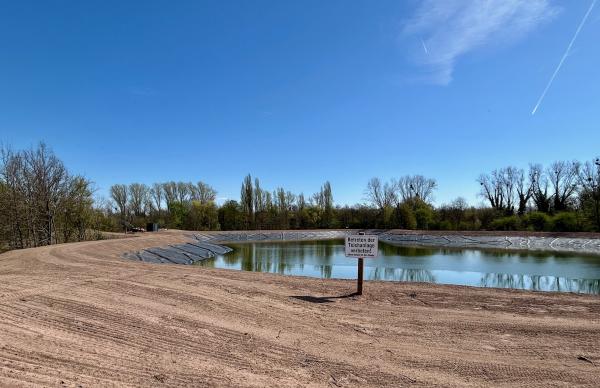

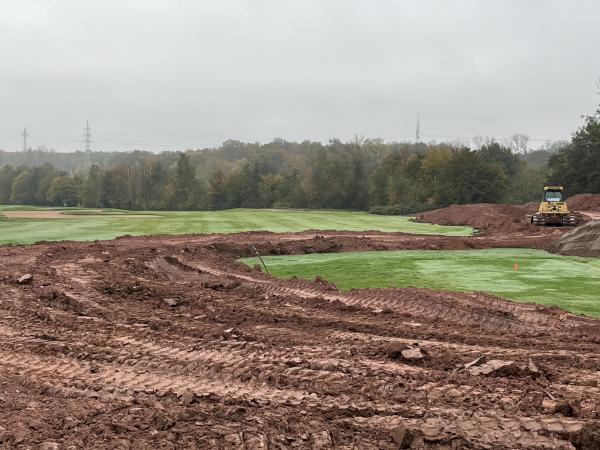

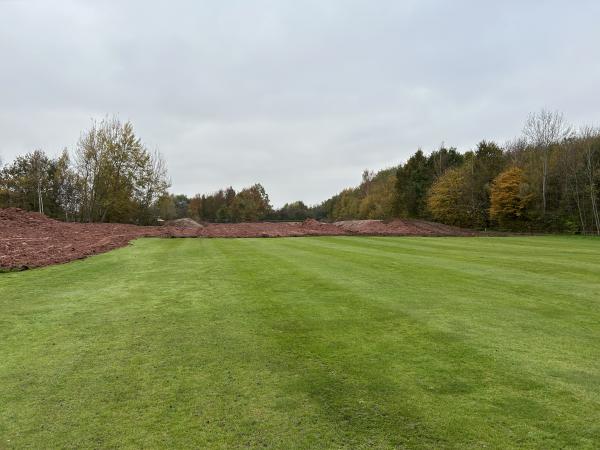

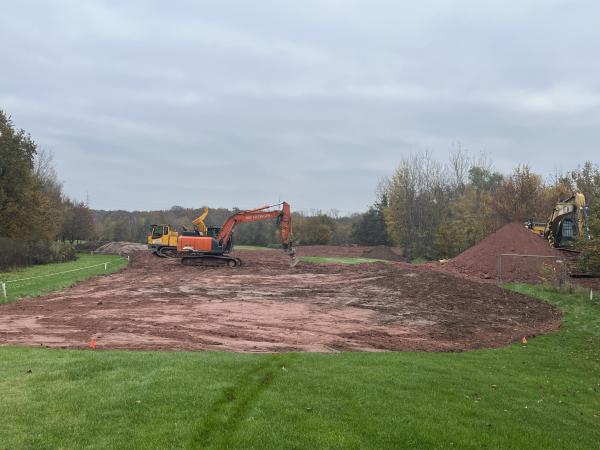

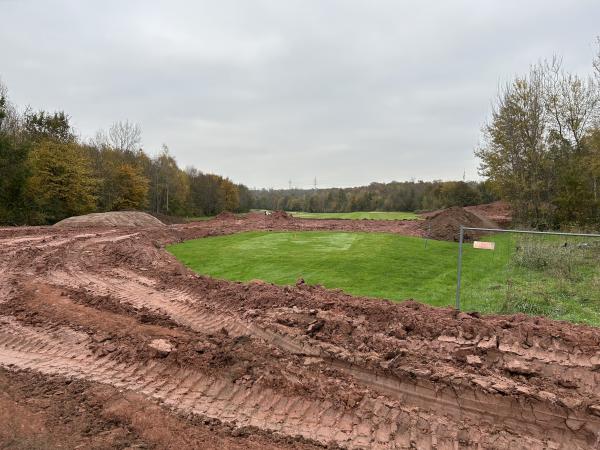

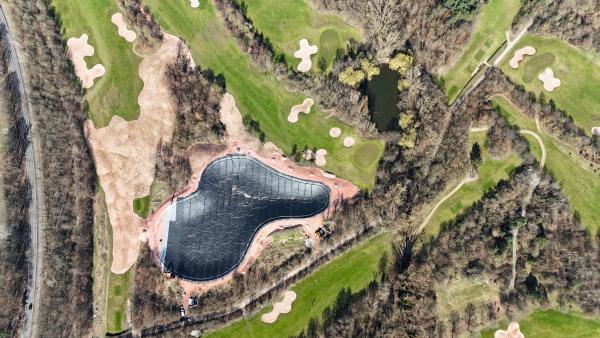

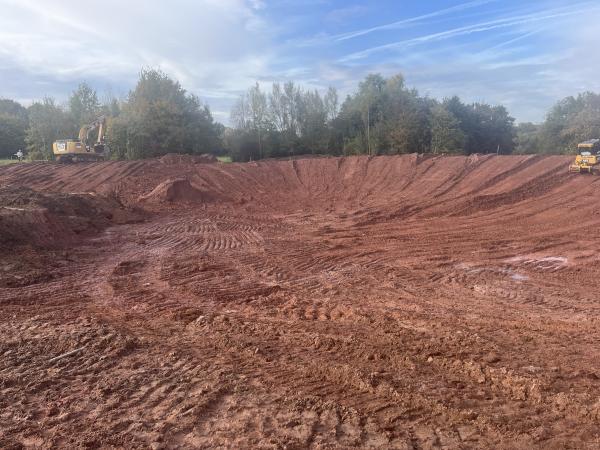

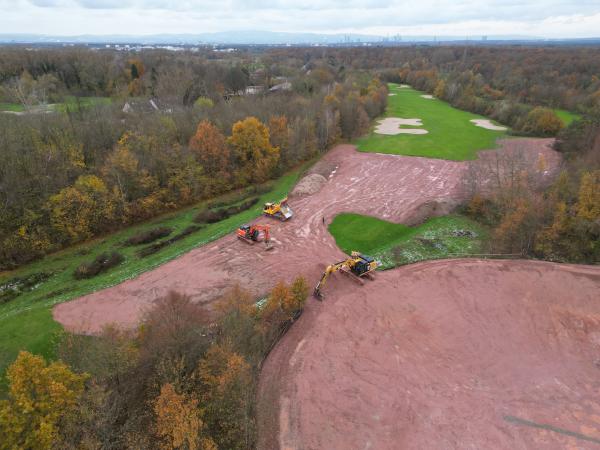

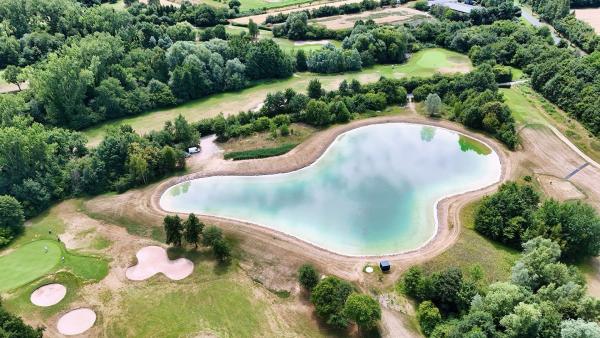

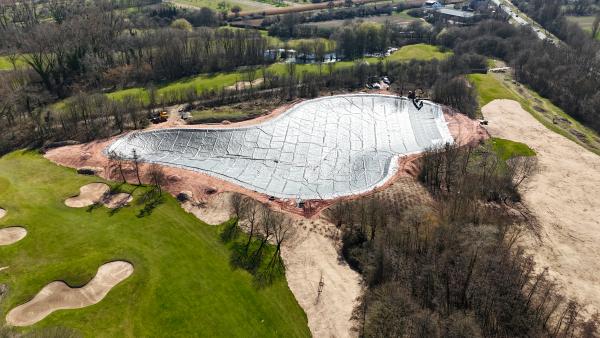

Der fertige Aushub und die neu modellierte Bahn 9 von oben.
15. November 2024

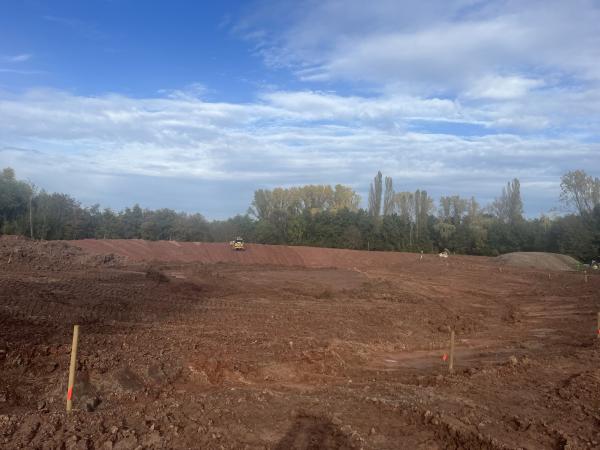

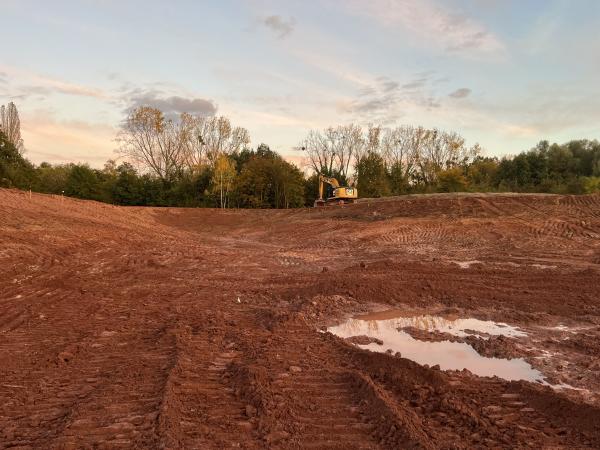

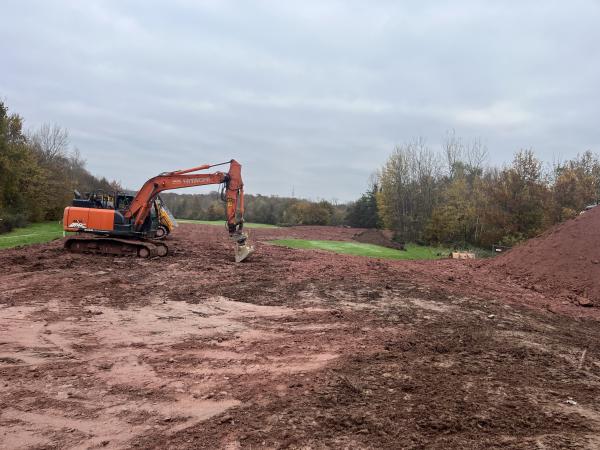

Die Modellierung der Bahn 9 schreitet weiter voran.
07. November 2024

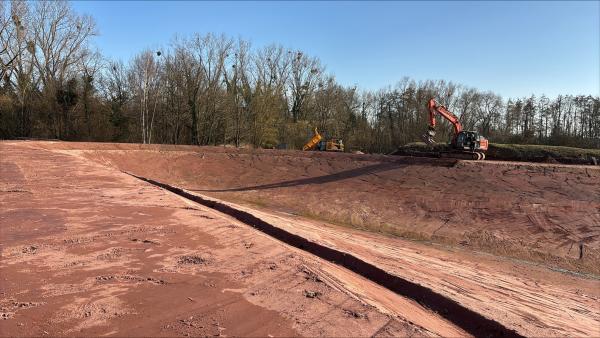

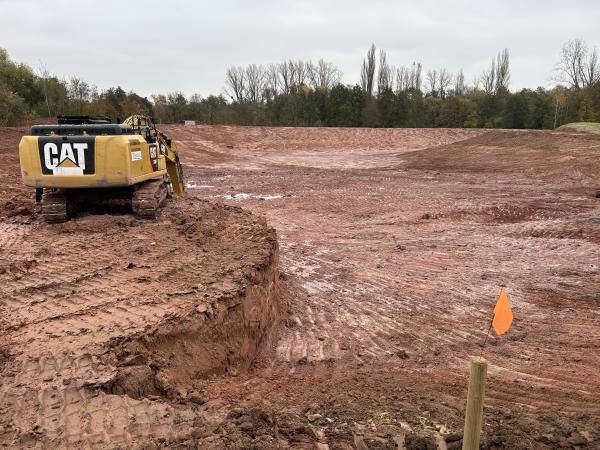

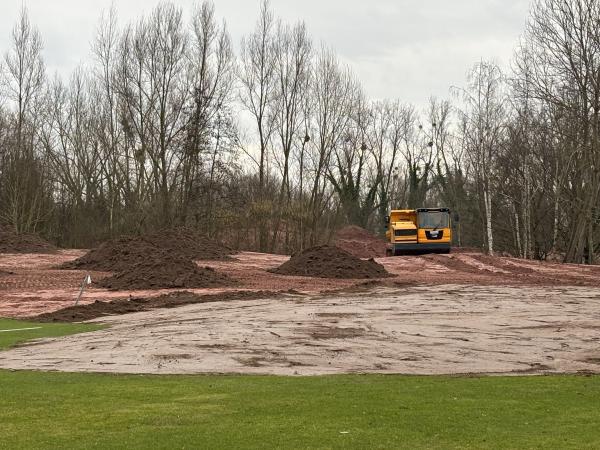

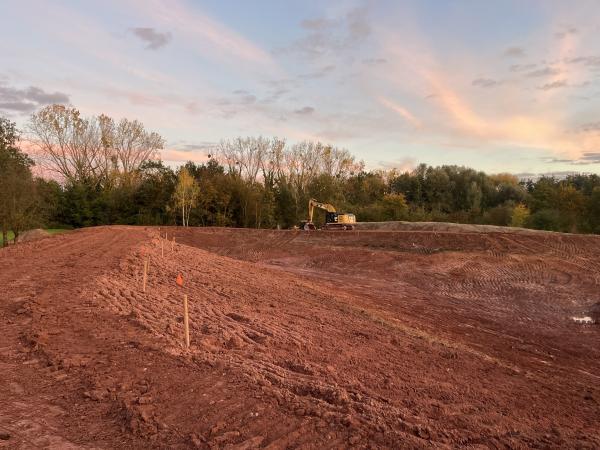

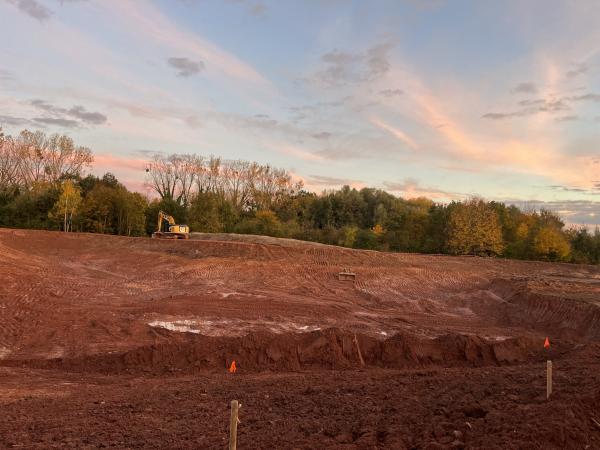

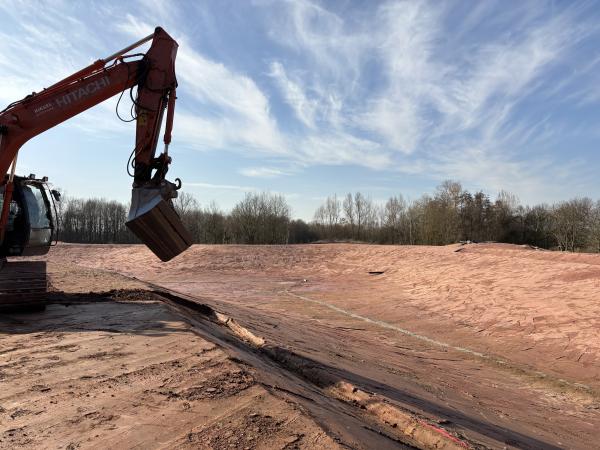

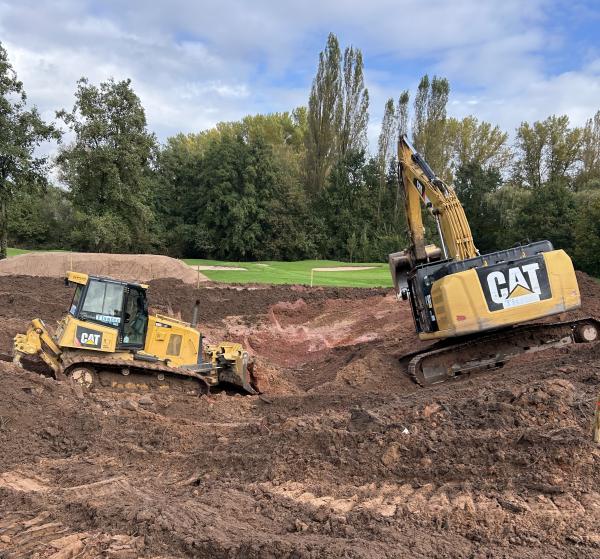

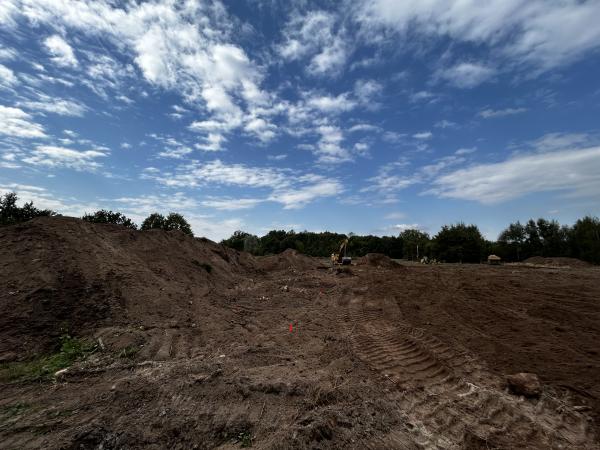

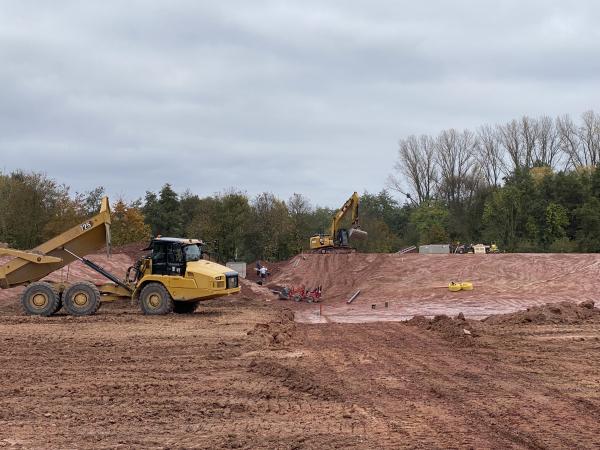

Der Aushub geht in die finale Phase.
05. November 2024

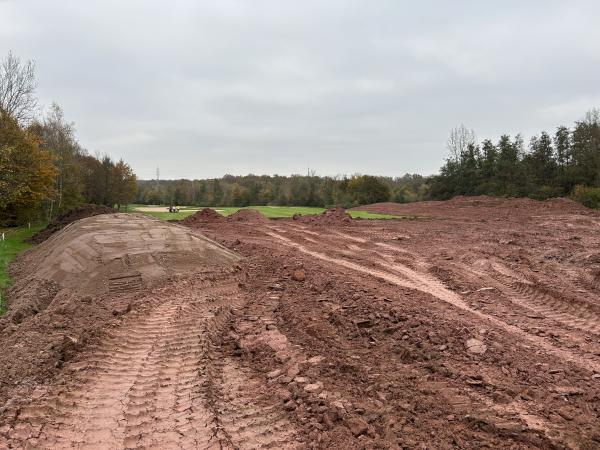

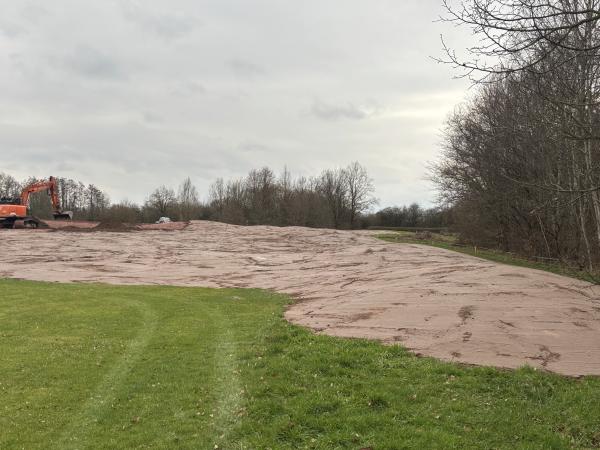

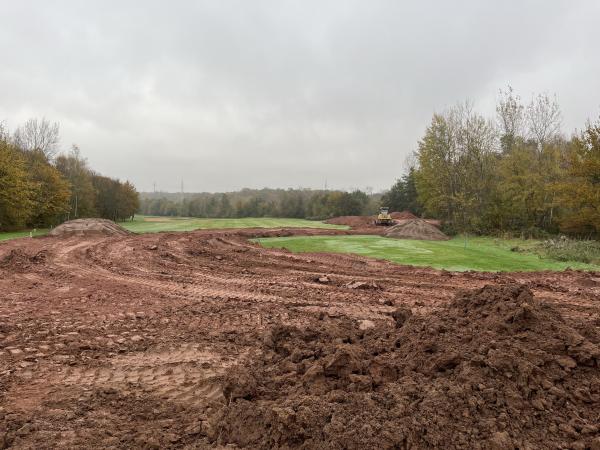

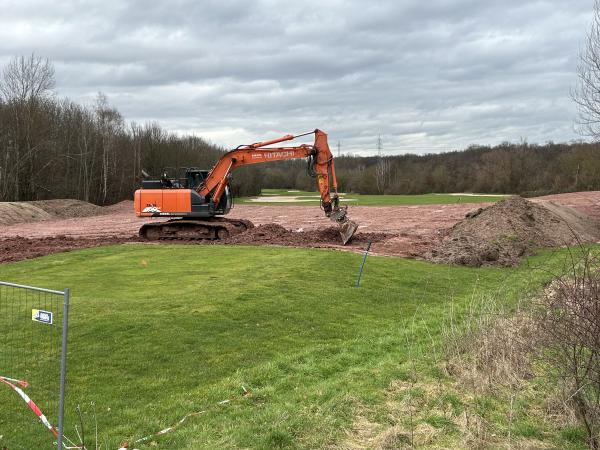

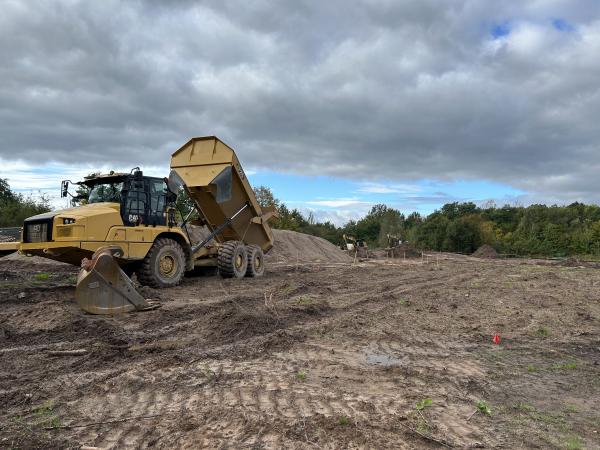

Die Erdmassen werden auf Bahn 9 ausgebracht.
31. Oktober 2024

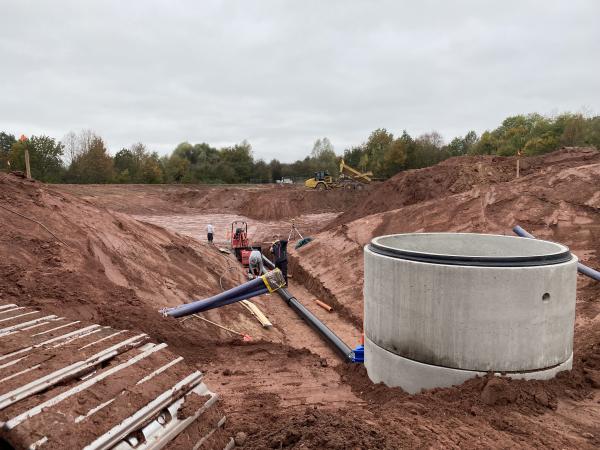

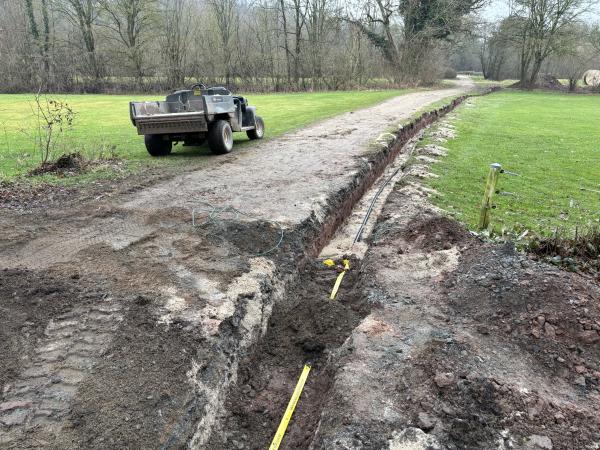

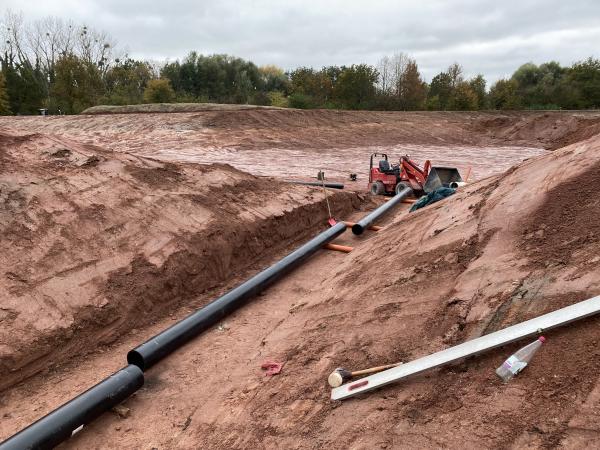

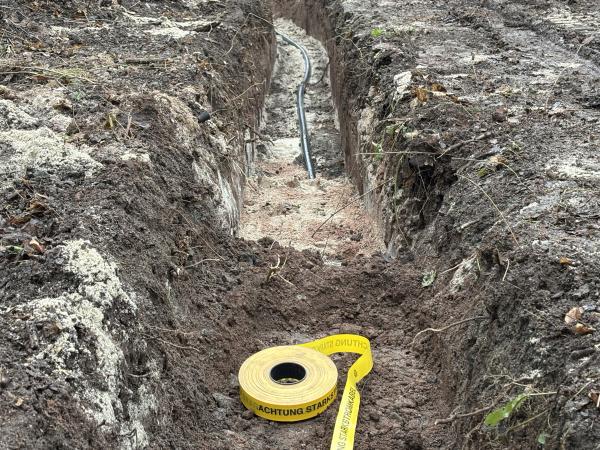

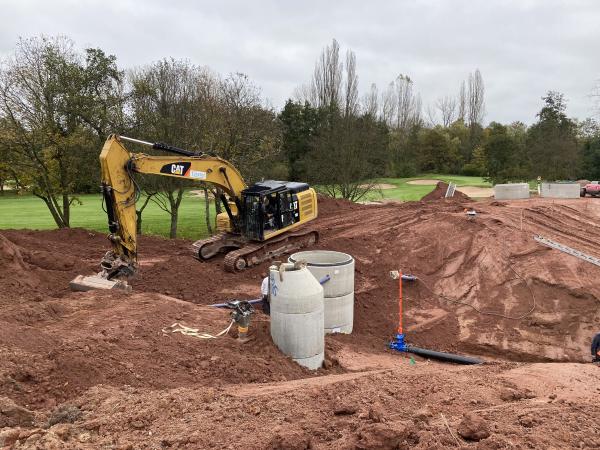

Der Pumpenschacht wird errichtet und mit dem Ansaugrohr vereint.
22. Oktober 2024

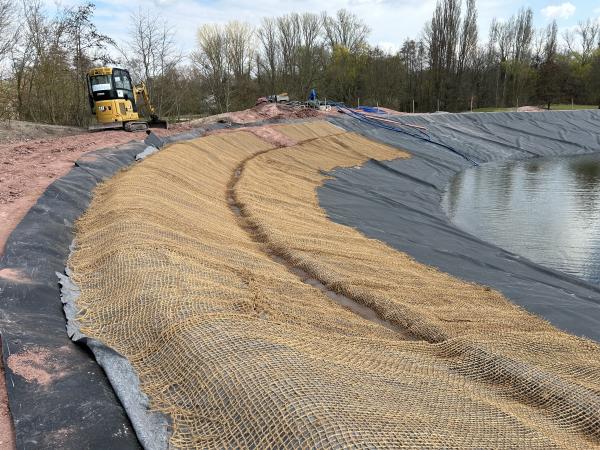

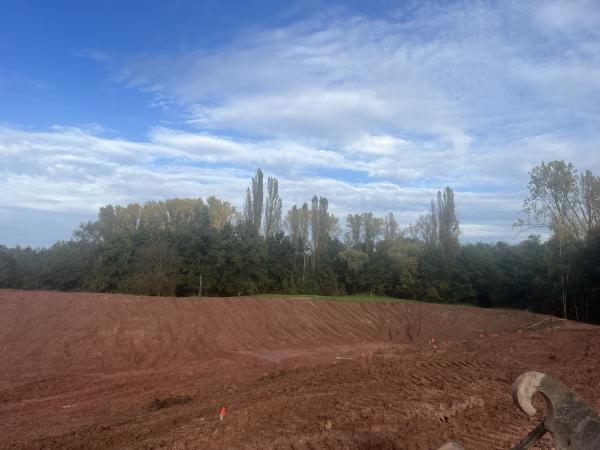

Der Erdwall wächst. Rund um den Speicherteich entsteht ein Arbeitsweg.
17. Oktober 2024
Der Erdwall Richtung Bahn 10 wird modelliert.
14. Oktober 2024

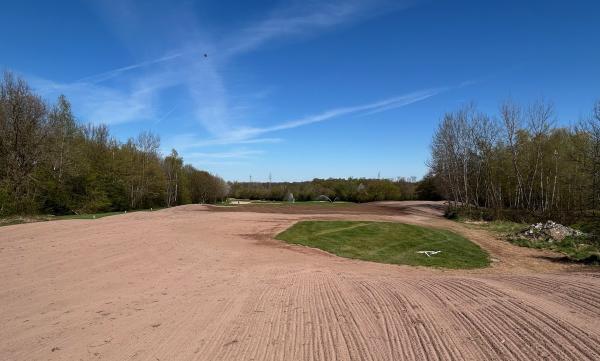

Die Bahn 9 wird verkürzt und ein provisorischer Abschlag installiert.
09. Oktober 2024

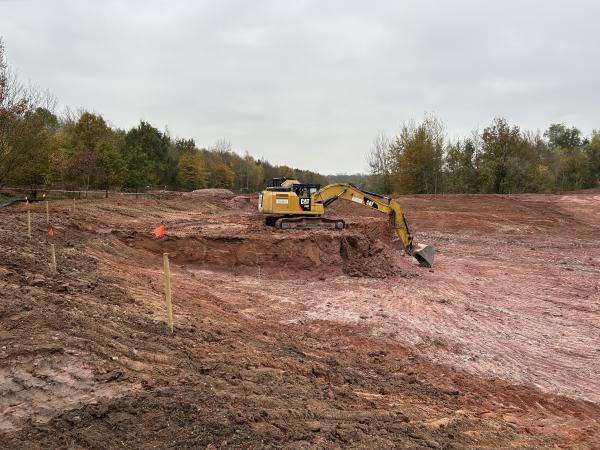

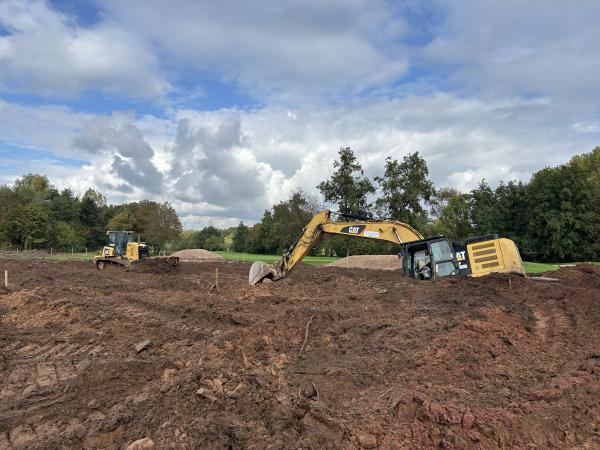

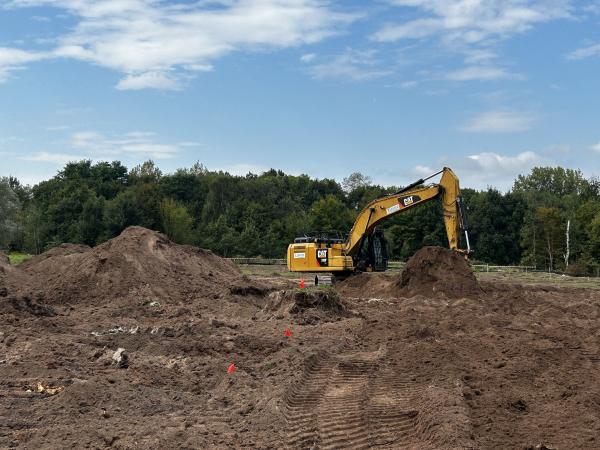

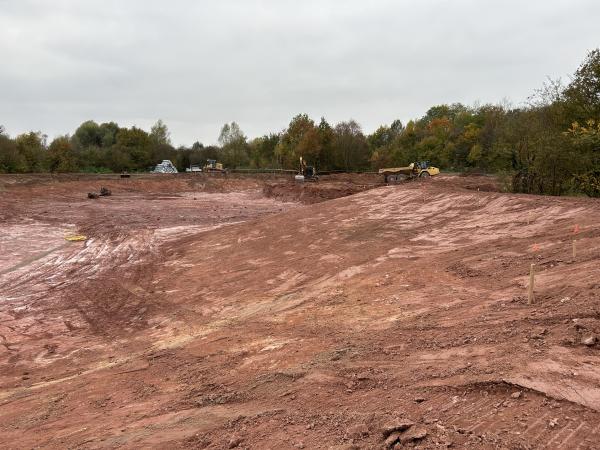

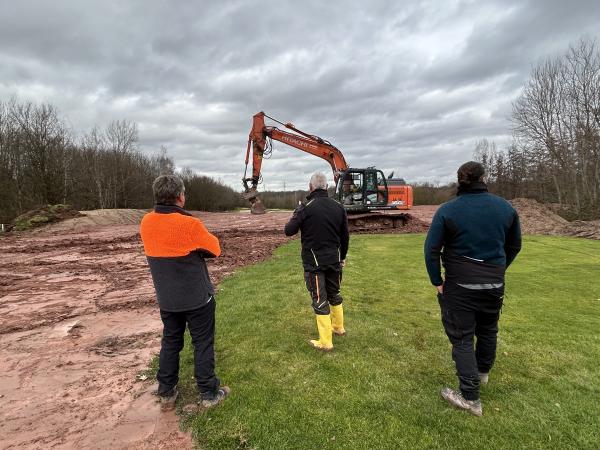

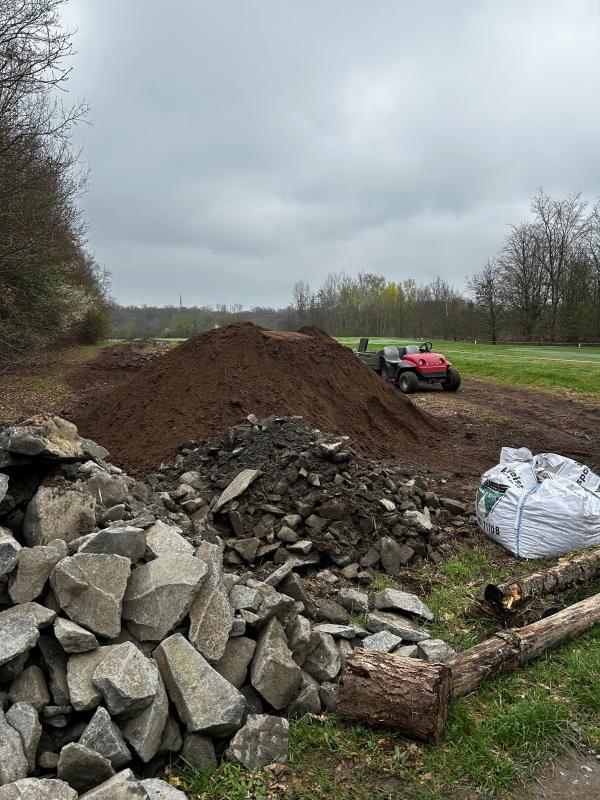

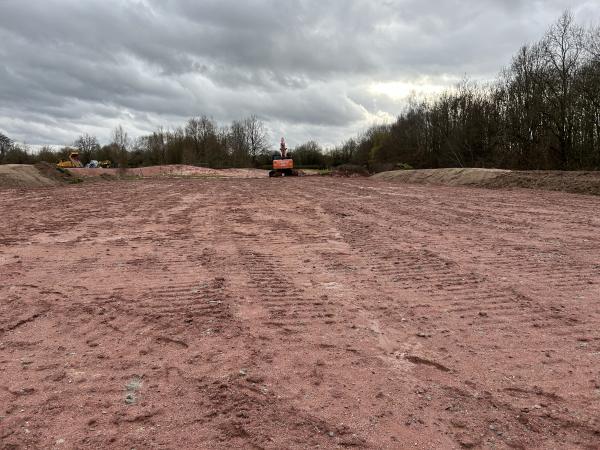

Beginn Aushub.
30. September 2024

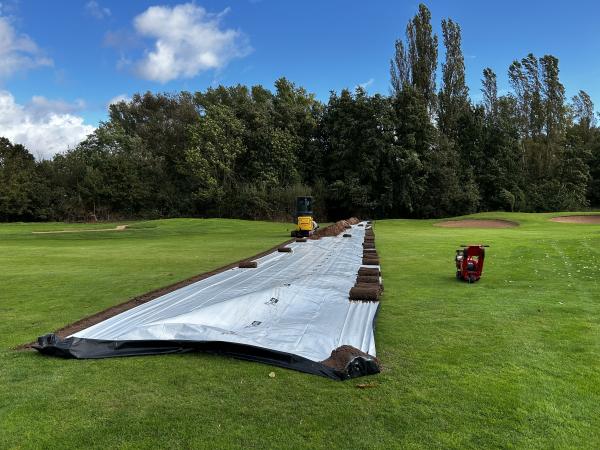

Herstellung des Verbindungsgrabens zwischen neuem und alten Speicherteich über Bahn 10.
16. September 2024

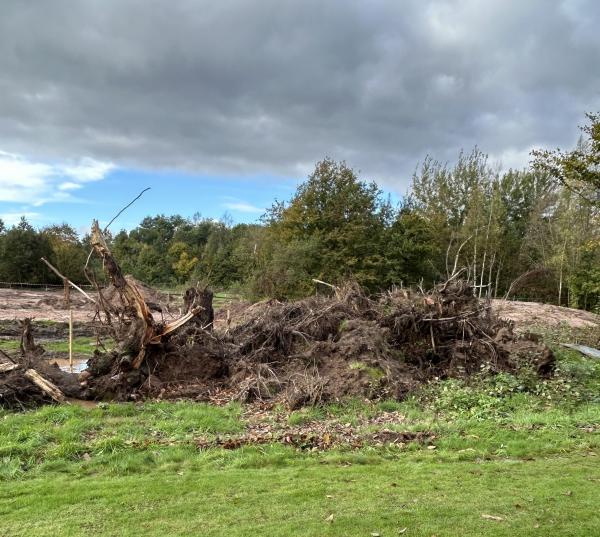

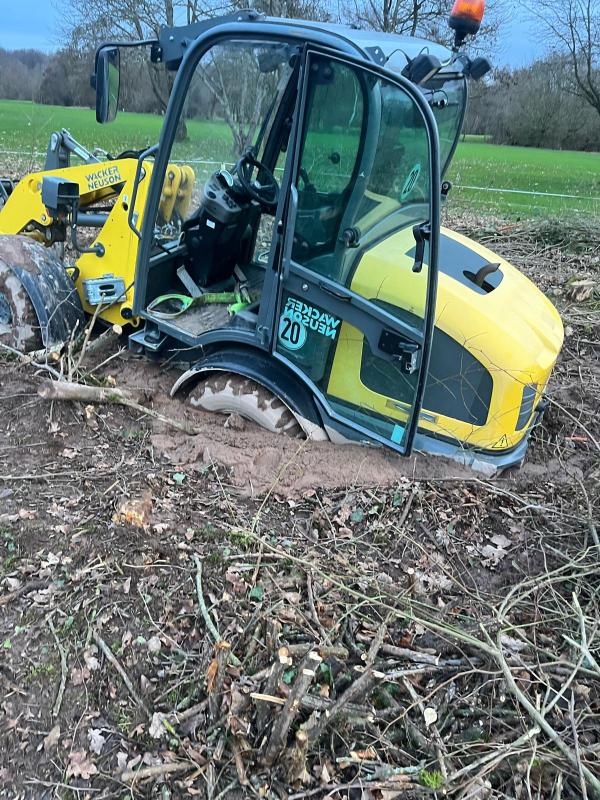

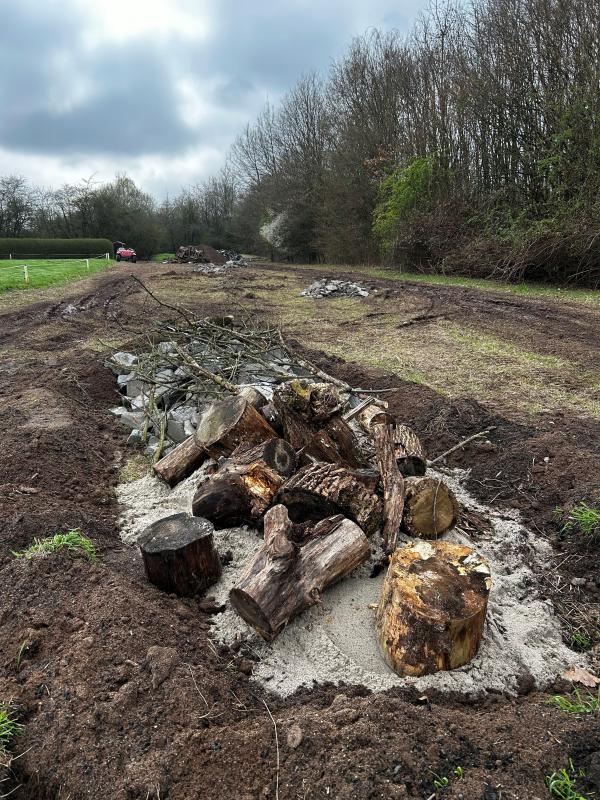

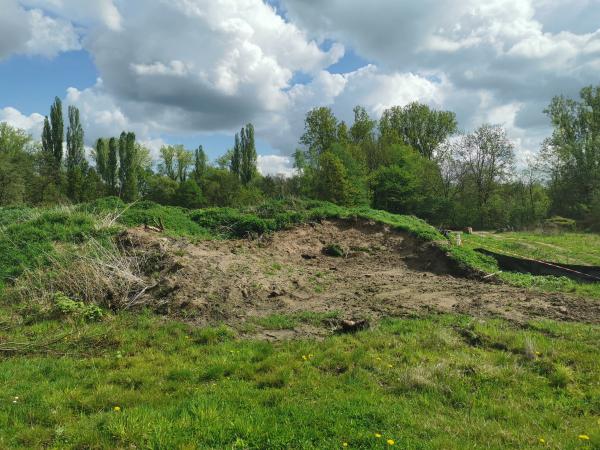

Baubeginn im Innenfeld - die Baumwurzeln werden gezogen und verlagert.
April bis September 2024
Umsiedlung der Zauneidechsen.
März 2024
Errichtung Eidechsenzaun und Eidechsenersatzhabitate.
Februar 2024

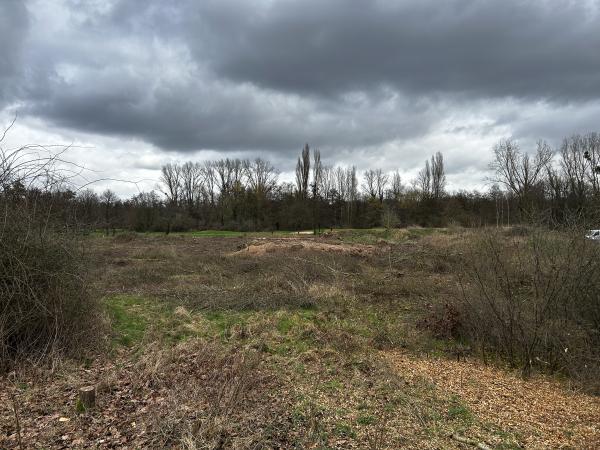

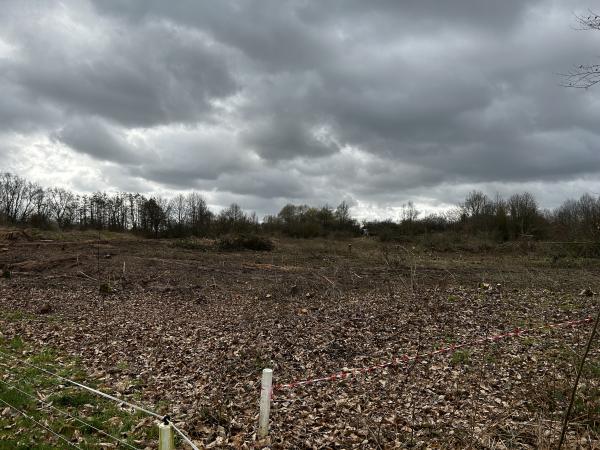

Bauvorbereitende Maßnahmen - die Teich-/Baufläche wird geräumt.
Juli 2023
Der Golf-Club Neuhof erhält die Baugenehmigung zur Errichtung des Speicherteichs.
